Badania geotechniczne gruntu - kiedy są potrzebne i co pokazują

Julian Sikora 2 sierpnia 2026

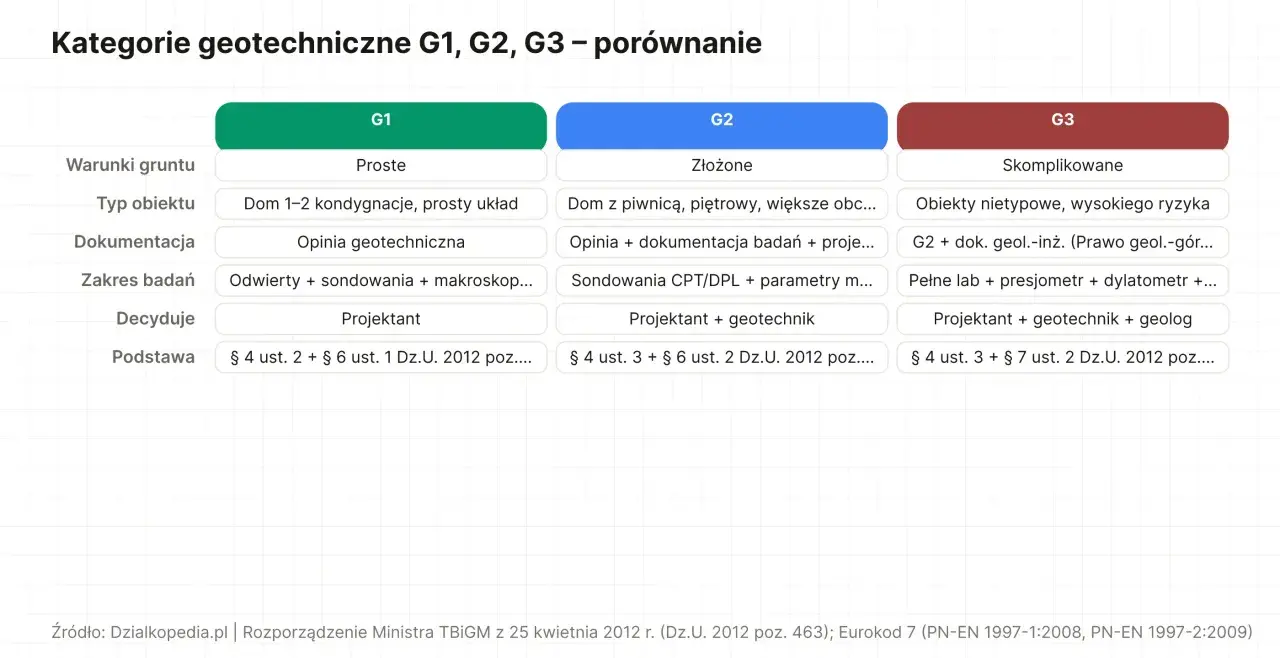

Porównanie kategorii geotechnicznych G1, G2, G3. Tabela przedstawia zakres badań gruntu, typ obiektu i podstawę prawną dla każdej kategorii.

Spis treści

Badania geotechniczne gruntu pozwalają sprawdzić, czy działka nadaje się pod konkretny budynek, jak zachowają się warstwy podłoża po obciążeniu i czy fundamenty nie będą wymagały dodatkowych zabezpieczeń. W praktyce chodzi nie tylko o „papier do projektu”, ale o realną ocenę ryzyka: osiadań, podmakania wykopu, pęknięć ścian albo zbyt kosztownego przewymiarowania fundamentów. Poniżej wyjaśniam, co obejmuje rozpoznanie podłoża, kiedy trzeba je rozszerzyć i jak czytać wnioski, żeby nie przepłacić ani nie oszczędzić w złym miejscu.

Najważniejsze wnioski przed wyborem fundamentów

  • Każda inwestycja potrzebuje opinii geotechnicznej, a przy trudniejszych warunkach dochodzą kolejne opracowania.
  • Typowy dom jednorodzinny bada się zwykle kilkoma otworami i prostymi testami terenowymi, ale zakres zależy od działki.
  • Największe znaczenie mają nośność, poziom wody gruntowej, warstwy słabonośne i wpływ sąsiednich obiektów.
  • Na standardowym domu koszt rozpoznania często mieści się w kilku tysiącach złotych, a czas realizacji to zwykle kilka do kilkunastu dni.
  • Jeśli dokument nie podaje jasno kategorii geotechnicznej i zaleceń fundamentowania, trzeba dopytać przed startem robót.

Kiedy badania geotechniczne gruntu są naprawdę potrzebne

W polskich realiach nie traktuję tego jako dodatku do projektu, tylko jako podstawę decyzji o posadowieniu budynku. Dla każdego obiektu budowlanego przygotowuje się opinię geotechniczną, a sam dom jednorodzinny nie oznacza automatycznie prostego przypadku. To projektant, na podstawie rozpoznania podłoża, określa kategorię geotechniczną i decyduje, czy wystarczy standardowy zakres prac, czy trzeba wejść głębiej w analizę gruntu i wody.

Najprościej mówiąc, im więcej niewiadomych na działce, tym większa potrzeba dokładniejszego rozpoznania. Na równym terenie z jednorodnym, nośnym gruntem zwykle wystarcza podstawowa opinia. Jeśli pojawia się skarpa, nasyp, wysoki poziom wody, piwnica, mur oporowy albo sąsiedztwo obiektu, który sam już pracuje na granicy stabilności, rozsądne jest szersze badanie i ostrożniejsze projektowanie.

Sytuacja na działce Co zwykle trzeba zrobić Dlaczego to ważne
Równy teren, nośny grunt, brak piwnicy Standardowa opinia i kilka otworów badawczych Wystarcza do bezpiecznego zaprojektowania typowych ław albo płyty
Wysoka woda gruntowa, nasypy, gliny plastyczne Szersze rozpoznanie, czasem dodatkowe sondowanie i analiza odwodnienia Chroni przed osiadaniem, podmakanie wykopu i problemami z piwnicą
Skarpa, teren górniczy, osuwiskowy lub po dawnej zabudowie przemysłowej Rozszerzone badania, a czasem dokumentacja geologiczno-inżynierska Ryzyko jest większe niż przy zwykłej działce budowlanej

Jeżeli mam wskazać jedną rzecz, którą inwestorzy najczęściej przeceniają, to byłaby właśnie „zwyczajność” działki. Z zewnątrz wszystko może wyglądać równo i spokojnie, a pod humusem kryją się warstwy nasypowe, grunt organiczny albo woda, która po większych opadach podchodzi wyżej niż przypuszczał sprzedający. Gdy to już wiadomo, warto zobaczyć, jak wygląda samo rozpoznanie w terenie.

Budowa fundamentów domu w lesie. Widać zbrojenie i szalunki. Trwają badania geotechniczne gruntu.

Jak przebiega rozpoznanie podłoża na działce

Dobry geotechnik nie zaczyna od przypadkowego wiercenia. Najpierw ogląda teren, sprawdza projekt domu, układ działki, spadki, sąsiedztwo oraz to, czy planowany obiekt ma piwnicę, garaż w bryle, taras na gruncie albo większe obciążenia punktowe. Dopiero potem dobiera miejsca i głębokość badań.

W typowym domu jednorodzinnym często wykonuje się 3-4 otwory badawcze o głębokości około 3-5 m, ale to nie jest sztywna reguła. Jeśli grunt jest słaby albo warstwa nośna schodzi niżej, odwierty mogą być głębsze. Jeżeli warunki są bardziej złożone, dochodzą sondowania, obserwacja wody gruntowej i dodatkowe analizy laboratoryjne.

  • Wiercenia badawcze pokazują układ warstw i pozwalają pobrać próbki.
  • Sondowanie sprawdza zagęszczenie albo konsystencję gruntu w konkretnych punktach. To prosta metoda, ale bardzo użyteczna przy ocenie nośności.
  • Pomiar wody gruntowej mówi, czy wykop będzie suchy tylko na papierze, czy także w praktyce.
  • Badania laboratoryjne potwierdzają uziarnienie, wilgotność, plastyczność i inne cechy, które decydują o zachowaniu gruntu pod obciążeniem.

Ważne jest też to, że jeden pomiar poziomu wody nie zawsze wystarcza. Jeśli woda sezonowo się waha, jednorazowy wynik może być mylący. Z tego powodu przy działkach trudniejszych lub mocno nawodnionych sens ma większa ostrożność, a czasem nawet powtórne sprawdzenie warunków po deszczu czy w okresie roztopów. To nie przesada, tylko sposób na uniknięcie błędnej decyzji o fundamencie.

Na końcu powstaje dokument, który nie powinien być tylko opisem „co wyszło z odwiertów”, ale logiczną odpowiedzią na pytanie, jak ten grunt ma się do konkretnego domu. I tu wchodzimy w część, którą inwestorzy często czytają pobieżnie, a szkoda, bo właśnie ona decyduje o bezpieczeństwie całej budowy.

Jakie dokumenty i kategorie geotechniczne pojawiają się w projekcie

Tu przydaje się jedno ważne rozróżnienie: kategoria geotechniczna nie wynika wyłącznie z rodzaju budynku. Decyduje układ warstw, poziom wody, skomplikowanie konstrukcji i warunki otoczenia. W praktyce dla wszystkich obiektów opracowuje się opinię geotechniczną, a przy bardziej złożonych przypadkach dochodzą kolejne dokumenty.

Eurokod 7 to europejska norma, która porządkuje zasady projektowania geotechnicznego i interpretacji badań podłoża. W praktyce nie chodzi o sztuczną biurokrację, tylko o wspólny język między projektantem, geotechnikiem i wykonawcą.

Dokument Kiedy się pojawia Do czego służy
Opinia geotechniczna Zawsze, niezależnie od kategorii Określa przydatność gruntów, kategorię geotechniczną i podstawowe zalecenia do projektu
Dokumentacja badań podłoża gruntowego Zwykle przy drugiej i trzeciej kategorii, a także przy trudniejszych warunkach Zawiera wyniki badań polowych i laboratoryjnych, interpretację i model geologiczny
Projekt geotechniczny Gdy trzeba policzyć nośność, osiadania, stateczność i środki zabezpieczające Przekłada wyniki badań na konkretne rozwiązania fundamentowe i wykonawcze
Dokumentacja geologiczno-inżynierska Przy trzeciej kategorii i przy części przypadków złożonej drugiej kategorii Rozpoznaje podłoże dokładniej, zwłaszcza tam, gdzie ryzyko jest podwyższone

Najważniejsze dla inwestora jest to, by dokumenty były spójne. Jeśli opinia mówi jedno, a projekt fundamentów drugie, to nie jest drobna nieścisłość, tylko sygnał, że ktoś potraktował temat zbyt lekko. Dobrze przygotowany komplet opracowań powinien prowadzić projektanta do jednego wniosku: jaki fundament będzie bezpieczny, rozsądny kosztowo i zgodny z warunkami gruntu.

To prowadzi do kolejnego kroku, czyli do interpretacji samych wyników. Same próbki i wykresy nie budują domu, ale bez nich łatwo zaprojektować fundament „na oko”.

Co mówią wyniki i jak przekładają się na fundamenty

Wynik rozpoznania podłoża nie jest oceną w stylu „dobry” albo „zły”. To raczej zestaw informacji o tym, jak grunt zachowa się pod obciążeniem, czy będzie osiadał, czy puści wodę i czy wymaga wzmocnienia. W praktyce właśnie od tego zależy, czy projektant zaproponuje ławy, płytę, wymianę gruntu, drenaż, a czasem posadowienie pośrednie.

Co wychodzi w badaniu Co to oznacza dla projektu Typowa reakcja projektanta
Warstwa nośna płytko i jednorodnie Podłoże pracuje przewidywalnie Standardowe posadowienie, zwykle bez nadmiarowych zabezpieczeń
Grunty słabonośne, organiczne lub nasypy niekontrolowane Wysokie ryzyko osiadania Wymiana gruntu, wzmocnienie podłoża albo inny typ fundamentu
Wysoki poziom wody gruntowej Większe ryzyko zawilgocenia i problemów w wykopie Hydroizolacja, drenaż, zmiana głębokości posadowienia, czasem rezygnacja z piwnicy
Grunt wysadzinowy Ryzyko ruchów przy przemarzaniu Odpowiednia głębokość posadowienia i zabezpieczenie strefy przyfundamentowej
Duża zmienność warstw na małym obszarze Fundament może pracować nierówno Dokładniejsze obliczenia, częstsze sondowania, czasem płyta fundamentowa

To jest moment, w którym dobrze wykonane badania naprawdę zaczynają oszczędzać pieniądze. Czasem okazuje się, że płyta fundamentowa będzie w danej sytuacji sensowniejsza niż ławy z dodatkowymi wzmocnieniami. Innym razem wychodzi, że piwnica podniesie koszt inwestycji nie przez samą kubaturę, tylko przez konieczność osuszania i zabezpieczania ścian. Nie każdy trudny wynik oznacza problem nie do rozwiązania, ale każdy powinien zmienić projekt.

Jeśli coś warto zapamiętać z tej części, to to, że grunt dyktuje warunki, a nie odwrotnie. Projekt fundamentów nie powinien udawać, że warstw słabonośnych nie ma, bo one i tak przypomną o sobie po czasie. Kolejny krok jest już bardziej przyziemny: ile to kosztuje i jak długo trwa.

Ile to kosztuje i ile trwa

Na rynku w 2026 roku za standardowe rozpoznanie pod dom jednorodzinny najczęściej płaci się około 2 000-5 000 zł. To szeroki przedział, ale uczciwy: na cenę wpływa liczba otworów, głębokość odwiertów, dojazd, zakres badań laboratoryjnych, poziom trudności działki i tempo realizacji. Przy prostszych zleceniach bywa taniej, przy działkach problemowych albo przy ekspresowym terminie koszt rośnie szybko.

Czynnik Wpływ na cenę Wpływ na czas
Liczba i głębokość otworów Im więcej wierceń i im głębiej, tym drożej Więcej pracy w terenie i dłuższa interpretacja
Warunki gruntowo-wodne Wysoka woda, nasypy lub grunty organiczne podnoszą koszt rozpoznania Może dojść dodatkowe sondowanie i obserwacja poziomu wody
Badania laboratoryjne Każde dodatkowe oznaczenie zwiększa wartość zlecenia Wyniki z laboratorium zwykle wydłużają całość o kilka dni
Lokalizacja i dojazd Odległe działki i trudny dojazd są droższe Organizacja wejścia sprzętu może wymagać dodatkowego czasu
Termin realizacji Tryb pilny zwykle kosztuje więcej Może skrócić czas oczekiwania, ale nie samą fizykę badań

Sam teren geotechnik zwykle sprawdza w jeden dzień roboczy, a opracowanie wyników zajmuje najczęściej kilka kolejnych dni. Przy prostym domu i nieskomplikowanych próbkach cały proces bywa zamknięty w 3-10 dni roboczych. Gdy dochodzą dodatkowe analizy, bardziej złożony model gruntu albo potrzeba doprecyzowania poziomu wody, bezpieczniej liczyć 2-3 tygodnie.

Nie patrzyłbym jednak na tę kwotę jak na koszt „na doklejkę”. To raczej tani etap, który ma uchronić przed drogimi poprawkami później. Jeden zły wybór fundamentu potrafi zjeść wielokrotnie więcej niż cały pakiet badań.

Najczęstsze błędy, które widzę przed budową domu

Najgorsze problemy nie wynikają zwykle z braku wiedzy, tylko z pośpiechu. Inwestor chce ruszyć z budową, projekt już się podoba, wykonawca czeka, więc badanie gruntu schodzi na plan dalszy. To właśnie wtedy pojawiają się decyzje, które potem trudno odkręcić.

  • Zamawianie badań za późno - kiedy projekt fundamentów jest już praktycznie zamknięty i nie ma miejsca na korekty.
  • Opieranie się na jednym otworze - działka rzadko jest jednorodna na całej powierzchni, a różnice potrafią być duże nawet na krótkim dystansie.
  • Ignorowanie poziomu wody gruntowej - szczególnie gdy badanie wykonano w suchej porze i bez odniesienia do sezonowych zmian.
  • Wybór najtańszej oferty bez sprawdzenia zakresu - najtaniej bywa wtedy, gdy ktoś robi minimum formalne, a nie rzetelne rozpoznanie.
  • Przenoszenie danych z sąsiedniej działki - to kuszące, ale zwykle zbyt ryzykowne, bo warstwy i woda potrafią się zmieniać na małej odległości.
  • Brak reakcji na słabe warunki - inwestor widzi „problem”, a projektant powinien widzieć „zmianę rozwiązania”, np. płytę, wzmocnienie lub rezygnację z piwnicy.

Z mojego doświadczenia wynika, że najwięcej oszczędza nie ten, kto szuka najniższej ceny badań, tylko ten, kto wymaga konkretnego wyniku: jasnej kategorii, czytelnych zaleceń i spójności z projektem domu. To prowadzi do ostatniej, praktycznej kontroli przed podpisaniem dokumentacji.

Zanim zaakceptujesz projekt fundamentów, sprawdź jeszcze te rzeczy

Na końcu nie chodzi już o sam grunt, tylko o to, czy ktoś dobrze przełożył wyniki badań na decyzje projektowe. Ja zawsze sprawdzam cztery rzeczy: czy dokument wskazuje kategorię geotechniczną, czy opisuje układ warstw i wodę gruntową, czy podaje konkretne zalecenia do fundamentowania oraz czy informacje są zgodne z tym, co naprawdę widać na działce.

  • Czy podano kategorię geotechniczną i uzasadniono ją wprost, a nie „na wyczucie”.
  • Czy opisano warstwy gruntu, głębokość rozpoznania i poziom wody gruntowej.
  • Czy pojawiły się konkretne zalecenia: rodzaj fundamentu, głębokość posadowienia, potrzeba odwodnienia, wymiana gruntu albo hydroizolacja.
  • Czy dokument nie pomija elementów trudnych: piwnicy, skarpy, muru oporowego, obciążeń od tarasu lub garażu.
  • Czy projektant może w razie potrzeby wrócić do rozpoznania i uzupełnić je przed rozpoczęciem robót ziemnych.

Jeżeli któryś z tych punktów budzi wątpliwość, nie zamykałbym tematu z myślą, że „jakoś to będzie”. Dobrze wykonane rozpoznanie podłoża to nie formalność, tylko bezpieczny punkt startu dla całej budowy, a przy domu jednorodzinnym właśnie takie decyzje najczęściej decydują o tym, czy inwestycja będzie spokojna, czy problematyczna.

FAQ - Najczęstsze pytania

Szersze badania są wskazane przy skarpie, wysokiej wodzie gruntowej, nasypach, glinach plastycznych, piwnicy, murze oporowym, terenie górniczym lub po dawnej zabudowie przemysłowej. W takich warunkach sama podstawowa opinia może nie wystarczyć do bezpiecznego zaprojektowania fundamentów.

W typowym domu jednorodzinnym wykonuje się zwykle 3-4 otwory badawcze o głębokości około 3-5 m. To nie jest jednak sztywna reguła - gdy warstwa nośna leży głębiej albo grunt jest słabszy, odwierty muszą być głębsze, a czasem dochodzą sondowania i badania laboratoryjne.

Podstawą jest opinia geotechniczna, która pojawia się zawsze. Przy trudniejszych warunkach dochodzi dokumentacja badań podłoża gruntowego, a gdy trzeba policzyć nośność, osiadania i środki zabezpieczające, powstaje projekt geotechniczny. W najbardziej złożonych przypadkach pojawia się też dokumentacja geologiczno-inżynierska.

Wysoka woda gruntowa zwiększa ryzyko podmakania wykopu, zawilgocenia i problemów z piwnicą. Projektant może wtedy zalecić hydroizolację, drenaż, zmianę głębokości posadowienia albo rezygnację z piwnicy. Jednorazowy pomiar nie zawsze wystarcza, bo poziom wody może się zmieniać sezonowo.

Za standardowe rozpoznanie pod dom jednorodzinny zwykle płaci się około 2 000-5 000 zł. Sam teren geotechnik sprawdza najczęściej w jeden dzień roboczy, a całość wraz z opracowaniem wyników zamyka się zwykle w 3-10 dni roboczych. Przy trudniejszej działce lub dodatkowych analizach trzeba liczyć 2-3 tygodnie.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

geotechnika
fundamenty
odwierty
woda gruntowa
sondowanie
Autor Julian Sikora
Julian Sikora
Nazywam się Julian Sikora i od 12 lat zajmuję się tematyką prawa oraz administracji. Moje zainteresowanie tymi dziedzinami zaczęło się od chęci zrozumienia, jak funkcjonuje nasze społeczeństwo i jakie prawa nas chronią. Lubię tłumaczyć skomplikowane zagadnienia prawne w przystępny sposób, aby każdy mógł z nich skorzystać. Piszę przede wszystkim o zagadnieniach związanych z poradnictwem obywatelskim, a także o praktycznych aspektach prawa, które mogą pomóc w codziennym życiu. W swojej pracy staram się zawsze weryfikować źródła, porównywać informacje i śledzić aktualne trendy, aby dostarczać czytelnikom rzetelne i zrozumiałe treści. Moim celem jest, aby każdy mógł łatwo odnaleźć potrzebne informacje i lepiej orientować się w zawirowaniach prawnych.
