Uzyskanie decyzji o warunkach zabudowy to jeden z tych etapów, które wyglądają jak zwykła formalność, dopóki nie trzeba samemu zebrać kompletu załączników. W praktyce liczy się nie tylko sam formularz, ale też mapa, opis inwestycji, dane o dojeździe, uzbrojeniu działki i kilka dokumentów, które urząd sprawdza bardzo dokładnie.
W tym tekście pokazuję, co przygotować, gdzie złożyć wniosek, ile to kosztuje i na co uważać, żeby nie wydłużyć sprawy. To ma być praktyczny przewodnik dla osoby, która planuje budowę domu albo inną inwestycję na działce bez miejscowego planu.
Najważniejsze informacje w skrócie
- Jeśli dla działki nie ma miejscowego planu zagospodarowania przestrzennego, decyzja o warunkach zabudowy zwykle jest potrzebna.
- Podstawą wniosku jest aktualny formularz, mapa zasadnicza albo ewidencyjna, graficzne zaznaczenie terenu i opis planowanej inwestycji.
- Często dochodzą też: pełnomocnictwo, potwierdzenie opłaty skarbowej, decyzja środowiskowa albo dokumenty dotyczące drogi i mediów.
- Opłata wynosi co do zasady 598 zł, ale właściciel lub użytkownik wieczysty terenu zwykle jest z niej zwolniony.
- Standardowy termin wydania decyzji to 90 dni, ale w praktyce postępowanie bywa dłuższe przez uzgodnienia i uzupełnienia.
- Nowe decyzje WZ wydawane obecnie są co do zasady ważne przez 5 lat od dnia, w którym staną się prawomocne.
Kiedy decyzja o warunkach zabudowy jest potrzebna
Ja zawsze zaczynam od jednego pytania: czy działka jest objęta miejscowym planem zagospodarowania przestrzennego. Jeśli plan istnieje, to on wyznacza zasady zabudowy i decyzja o warunkach zabudowy zazwyczaj nie jest potrzebna. Jeśli planu nie ma, a chcesz budować dom, garaż, obiekt usługowy albo wykonać inną inwestycję wymagającą ustalenia parametrów zabudowy, wchodzi właśnie procedura WZ.
W 2026 roku dochodzi jeszcze drugi poziom sprawdzenia: plan ogólny gminy. Gminy mają czas na jego uchwalenie do 31 sierpnia 2026 r. Od 1 września 2026 r. w gminie, która nie zdąży przyjąć planu ogólnego, co do zasady nie będzie można wydawać nowych decyzji o warunkach zabudowy. To ważne, bo w praktyce wielu inwestorów odkłada wniosek zbyt długo i potem traci możliwość działania na dotychczasowych zasadach.
| Sytuacja | Czy WZ jest potrzebna | Co warto sprawdzić |
|---|---|---|
| Jest miejscowy plan zagospodarowania przestrzennego | Najczęściej nie | Ustalenia planu miejscowego i przeznaczenie terenu |
| Nie ma miejscowego planu | Zwykle tak | Parametry inwestycji, dostęp do drogi i mediów |
| Gmina nie ma jeszcze planu ogólnego po 1 września 2026 r. | Nowe WZ co do zasady nie będą wydawane | Stan prac planistycznych w gminie |
| Teren zamknięty | WZ może być potrzebna, ale właściwy jest inny organ | Kompetencję wojewody zamiast urzędu gminy |
To właśnie dlatego nie warto zaczynać od wypełniania formularza, tylko od sprawdzenia, jaki reżim planistyczny obowiązuje na konkretnej działce. Gdy to już wiesz, można przejść do dokumentów.

Co przygotować do wniosku
Od 27 marca 2024 r. obowiązuje ogólnopolski formularz wniosku o ustalenie lokalizacji inwestycji celu publicznego albo warunków zabudowy. To ułatwia sprawę, ale nie zwalnia z przygotowania załączników. W praktyce urząd chce widzieć nie tylko sam formularz, lecz także mapę, opis inwestycji i materiały, które pozwalają ocenić, czy planowana zabudowa ma sens w tym miejscu.
Najważniejsze jest to, żeby dokumenty były spójne. Inwestorzy często wpisują jedno w formularzu, a na szkicu pokazują coś innego. To prawie zawsze kończy się wezwaniem do uzupełnienia albo wydłużeniem postępowania.
Dokumenty, które zwykle są potrzebne zawsze
- Wypełniony formularz wniosku z danymi inwestora, pełnomocnika, działki i opisu planowanej inwestycji.
- Mapa zasadnicza albo, jeśli jej nie ma, mapa ewidencyjna.
- Graficzne wskazanie granic terenu objętego wnioskiem, jeżeli inwestycja dotyczy tylko części działki.

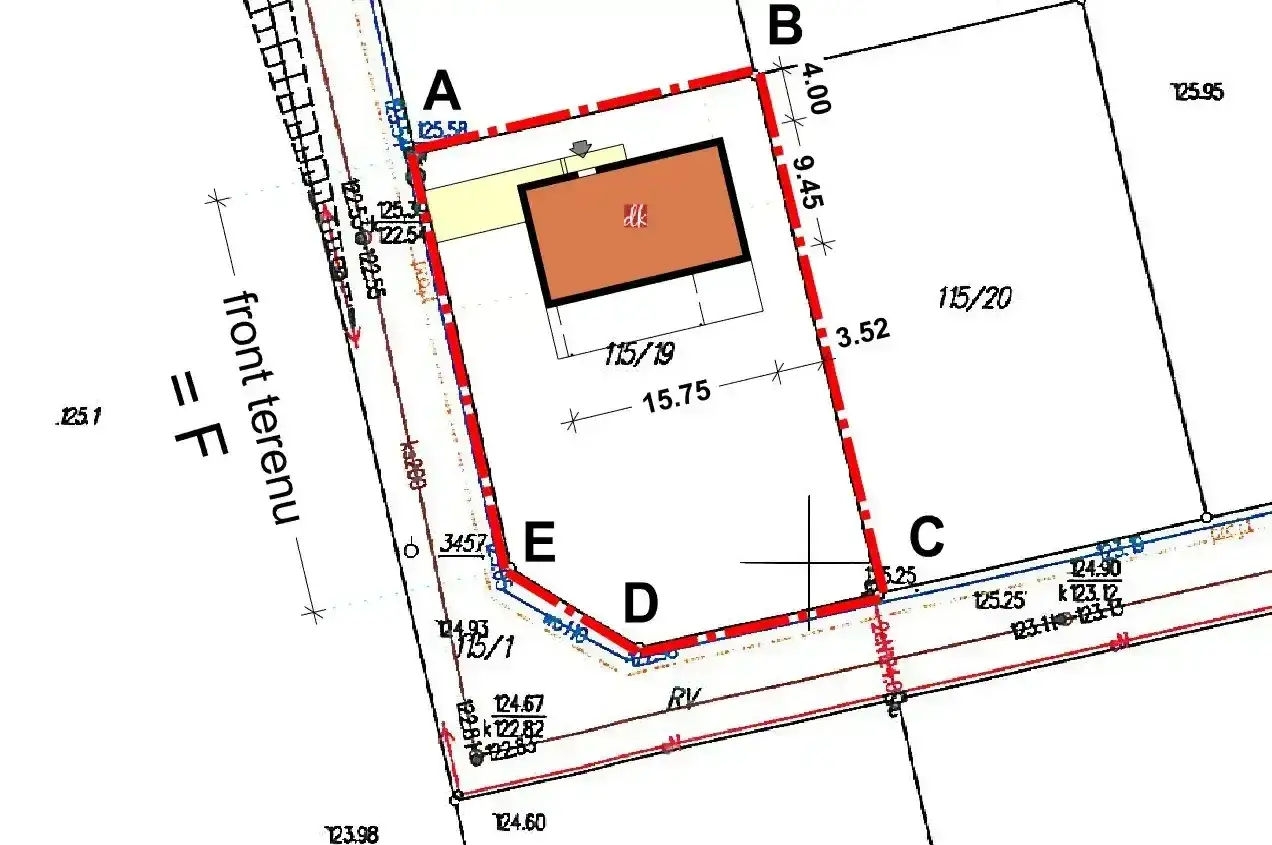

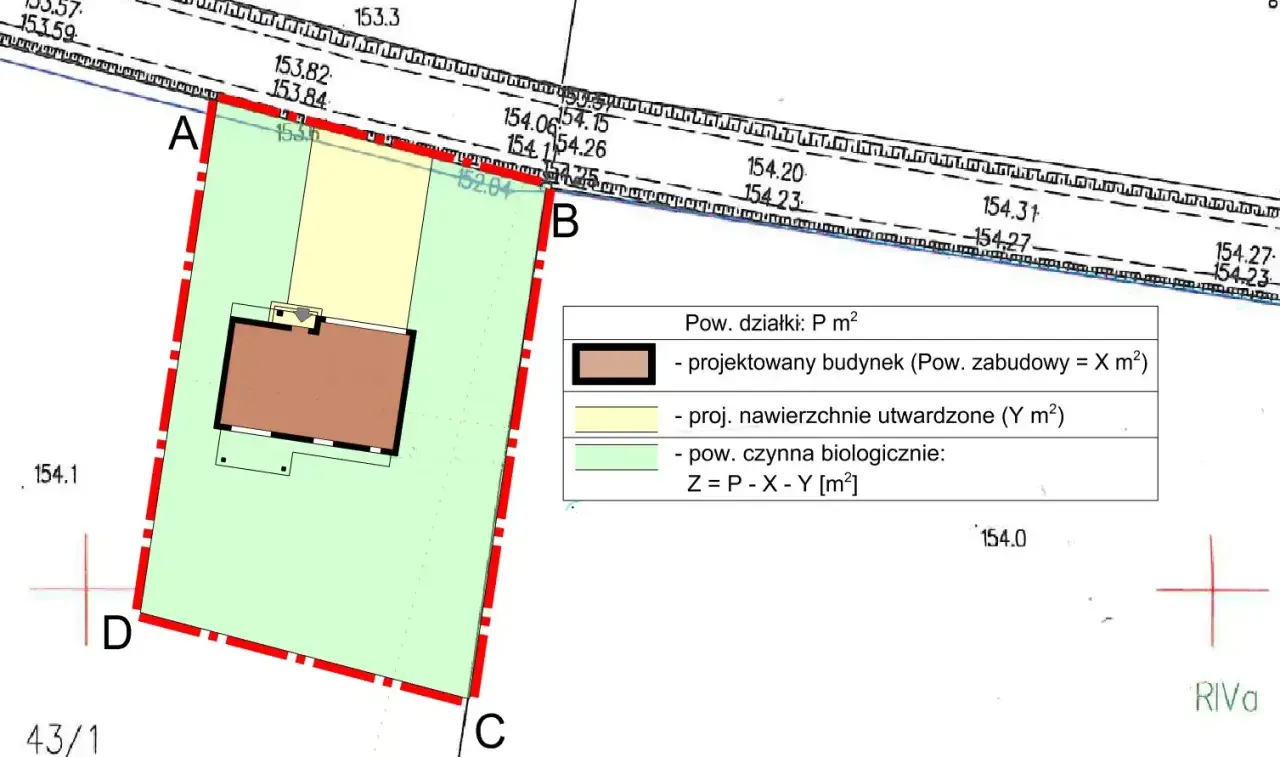

- Graficzne przedstawienie planowanego zagospodarowania, czyli miejsca domu, budynku usługowego, dojazdu czy innych elementów istotnych dla sprawy.
Przeczytaj również: Dom z kontenerów - formalności, koszty i izolacja bez mitów
Dokumenty, które dołącza się zależnie od sytuacji
- Pełnomocnictwo, jeśli sprawę prowadzi ktoś inny niż inwestor.
- Potwierdzenie opłaty skarbowej, jeśli w konkretnej sprawie opłata jest należna.
- Kopia decyzji środowiskowej, gdy inwestycja należy do przedsięwzięć mogących znacząco oddziaływać na środowisko.
- Dokumenty potwierdzające dostęp do drogi publicznej, jeśli nie wynika on jasno z mapy lub stanu prawnego nieruchomości.
- Dokumenty dotyczące infrastruktury technicznej, na przykład dostaw energii, wody i odbioru ścieków, gdy istniejące uzbrojenie terenu nie wystarcza.
- Inne załączniki, które pomagają urzędowi ocenić inwestycję, na przykład dodatkowe szkice, wypisy albo wyjaśnienia.
| Załącznik | Po co go urządowi | Kiedy robi największą różnicę |
|---|---|---|
| Mapa zasadnicza albo ewidencyjna | Pokazuje położenie działki i jej otoczenie | Gdy działka leży przy granicy planowanej zabudowy albo ma niestandardowy kształt |
| Graficzne granice terenu | Wskazują dokładny obszar inwestycji | Gdy wniosek dotyczy tylko części działki ewidencyjnej |
| Opis i grafika zagospodarowania | Umożliwiają ocenę parametrów zabudowy | Przy domu, zabudowie usługowej i inwestycjach z dojazdem wewnętrznym |
| Dokumenty o mediach i drodze | Potwierdzają możliwość obsługi inwestycji | Gdy działka nie ma oczywistego dostępu do infrastruktury |
| Decyzja środowiskowa | Jest wymagana dla części inwestycji | Przy przedsięwzięciach mogących znacząco oddziaływać na środowisko |
Ja zwracam szczególną uwagę na mapę i opis inwestycji, bo to właśnie tam najczęściej widać, czy wniosek został przygotowany starannie, czy tylko „na szybko”. Gdy te dwa elementy są poprawne, sam proces składania wniosku jest już dużo prostszy.
Jak złożyć wniosek krok po kroku
Procedura nie jest skomplikowana, ale wymaga porządku. Najlepiej iść po kolei, bo urząd ocenia sprawę nie na podstawie obietnic, tylko dokumentów.
- Sprawdź, kto jest właściwy do rozpoznania sprawy. Zwykle będzie to wójt, burmistrz albo prezydent miasta właściwy dla położenia działki. Jeżeli inwestycja leży na terenie kilku gmin, wniosek składa się do organu właściwego dla największej części terenu. Dla terenów zamkniętych właściwy jest wojewoda.
- Przygotuj komplet danych. W formularzu trzeba podać dane wnioskodawcy, ewentualnego pełnomocnika, oznaczenie terenu, charakterystykę inwestycji, obsługę komunikacyjną, dostęp do infrastruktury technicznej oraz parametry planowanego obiektu.
- Dołącz mapę i załączniki graficzne. To najważniejszy techniczny element wniosku. Jeśli teren inwestycji stanowi tylko część działki, granice trzeba pokazać wyraźnie i bez domysłów.
- Złóż wniosek w wybranej formie. Można to zrobić przez internet, w urzędzie albo listownie. Przy wersji elektronicznej potrzebny jest profil zaufany.
- Odbieraj wezwania i uzupełniaj braki bez zwłoki. Jeśli urząd poprosi o dodatkowe wyjaśnienia, szybka reakcja często ratuje kilka tygodni.
- Poczekaj na decyzję i sprawdź, czy stała się ostateczna. Dopiero wtedy można traktować ją jako mocną podstawę do kolejnego etapu, czyli projektu albo dalszych formalności budowlanych.
W praktyce największy błąd pojawia się na początku: ktoś składa wniosek do niewłaściwego urzędu albo z niepełnym opisem inwestycji. Lepiej poświęcić godzinę na dokładne sprawdzenie niż potem nadrabiać kilka rund korespondencji.
Ile to kosztuje i ile trwa decyzja
Tu są dwie liczby, które warto zapamiętać od razu. Opłata skarbowa wynosi 598 zł, jeśli nie korzystasz ze zwolnienia. Natomiast właściciel albo użytkownik wieczysty terenu co do zasady nie płaci za złożenie wniosku. Jeśli działa pełnomocnik, zwykle dochodzi jeszcze opłata za pełnomocnictwo w wysokości 17 zł.
| Element | Kwota lub termin | Uwagi praktyczne |
|---|---|---|
| Wniosek o wydanie decyzji | 0 zł albo 598 zł | 0 zł zwykle dla właściciela lub użytkownika wieczystego terenu |
| Pełnomocnictwo | 17 zł | Dotyczy sytuacji, gdy sprawę prowadzi pełnomocnik |
| Termin standardowy | 90 dni | To termin ustawowy, ale nie obejmuje wszystkich uzgodnień i zawieszeń |
| Dom jednorodzinny do 70 m² | 21 dni | Dotyczy tylko inwestycji spełniających ustawowe warunki |
| Biogazownia rolnicza | 65 dni | Występuje w osobnym reżimie czasowym |
Najważniejsze zastrzeżenie brzmi tak: termin ustawowy często wydłuża się w praktyce, bo nie wlicza się do niego czasu potrzebnego na uzgodnienia, opinie i okresy zawieszenia postępowania. Jeśli więc ktoś mówi, że „WZ powinna być w trzy miesiące”, to na papierze tak, ale w realnym urzędzie bywa różnie.
Warto też pamiętać, że nowe decyzje o warunkach zabudowy wydawane obecnie mają co do zasady ważność przez 5 lat od dnia, w którym staną się prawomocne. To ważna zmiana, bo zmusza inwestora do sprawniejszego przejścia do projektu i pozwolenia na budowę.
Najczęstsze błędy, które opóźniają sprawę
Widziałem już zbyt wiele wniosków, które mogłyby przejść sprawnie, gdyby nie kilka prostych niedopatrzeń. Najczęściej nie chodzi o samą inwestycję, tylko o to, że dokumenty zostały przygotowane nieprecyzyjnie.
- Brak mapy albo zła mapa - bez aktualnej mapy urząd nie ma na czym oprzeć oceny terenu.
- Nieoznaczone granice inwestycji - szczególnie problematyczne, gdy wniosek dotyczy tylko fragmentu działki.
- Opis budynku bez parametrów - trzeba podać przeznaczenie, gabaryty i sposób zagospodarowania, a nie ogólnik typu „dom jednorodzinny”.
- Brak danych o dojeździe i mediach - urząd chce wiedzieć, czy inwestycja ma realny dostęp do drogi publicznej i infrastruktury technicznej.
- Złożenie wniosku do niewłaściwego organu - szczególnie gdy działka leży na styku gmin albo na terenie zamkniętym.
- Spóźnione reagowanie na wezwania - brak odpowiedzi nie zatrzymuje zegara po twojej stronie, tylko wydłuża całą procedurę.
Największy problem nie polega więc na tym, że formalności są skomplikowane, tylko na tym, że drobny błąd w załącznikach potrafi uruchomić lawinę uzupełnień. Z tego powodu zawsze polecam potraktować dokumenty jak element projektu, a nie jak dodatek do projektu.
Co zrobić po decyzji, żeby nie stracić czasu na ostatniej prostej
Po otrzymaniu decyzji wiele osób odczuwa ulgę i odkłada temat na później. To błąd, bo właśnie teraz zaczyna się etap, na którym łatwo stracić kilka miesięcy. Najpierw sprawdź, czy decyzja jest zgodna z tym, co naprawdę chcesz budować, a potem przekaż warunki projektantowi, żeby projekt nie wychodził poza parametry określone przez urząd.
- Zweryfikuj treść decyzji i upewnij się, że wszystkie parametry zgadzają się z twoją inwestycją.
- Nie odkładaj projektu budowlanego, bo nowe decyzje WZ mają ograniczony czas ważności.
- Przygotuj się do pozwolenia na budowę albo zgłoszenia, zanim minie dobry moment na dalsze działania.
- Przechowuj komplet dokumentów, bo urząd może do nich wrócić na kolejnym etapie.
Jeżeli twoja gmina nadal pracuje nad planem ogólnym, nie czekałbym do końca okresu przejściowego. W 2026 roku decyzja o warunkach zabudowy przestaje być papierem „na kiedyś” i coraz częściej staje się dokumentem, który trzeba wykorzystać szybko, zanim zmienią się lokalne zasady gry. Dobrze przygotowany wniosek daje spokój, a dobrze poprowadzona decyzja oszczędza nie tylko czas, ale też całą masę zbędnych poprawek.
